วิธีการติดตั้งหินขัด SCG

วิธีติดตั้งหินขัด

วิธีการติดตั้งกระเบื้องหินขัด

วิธีการติดตั้งกระเบื้องหินขัด

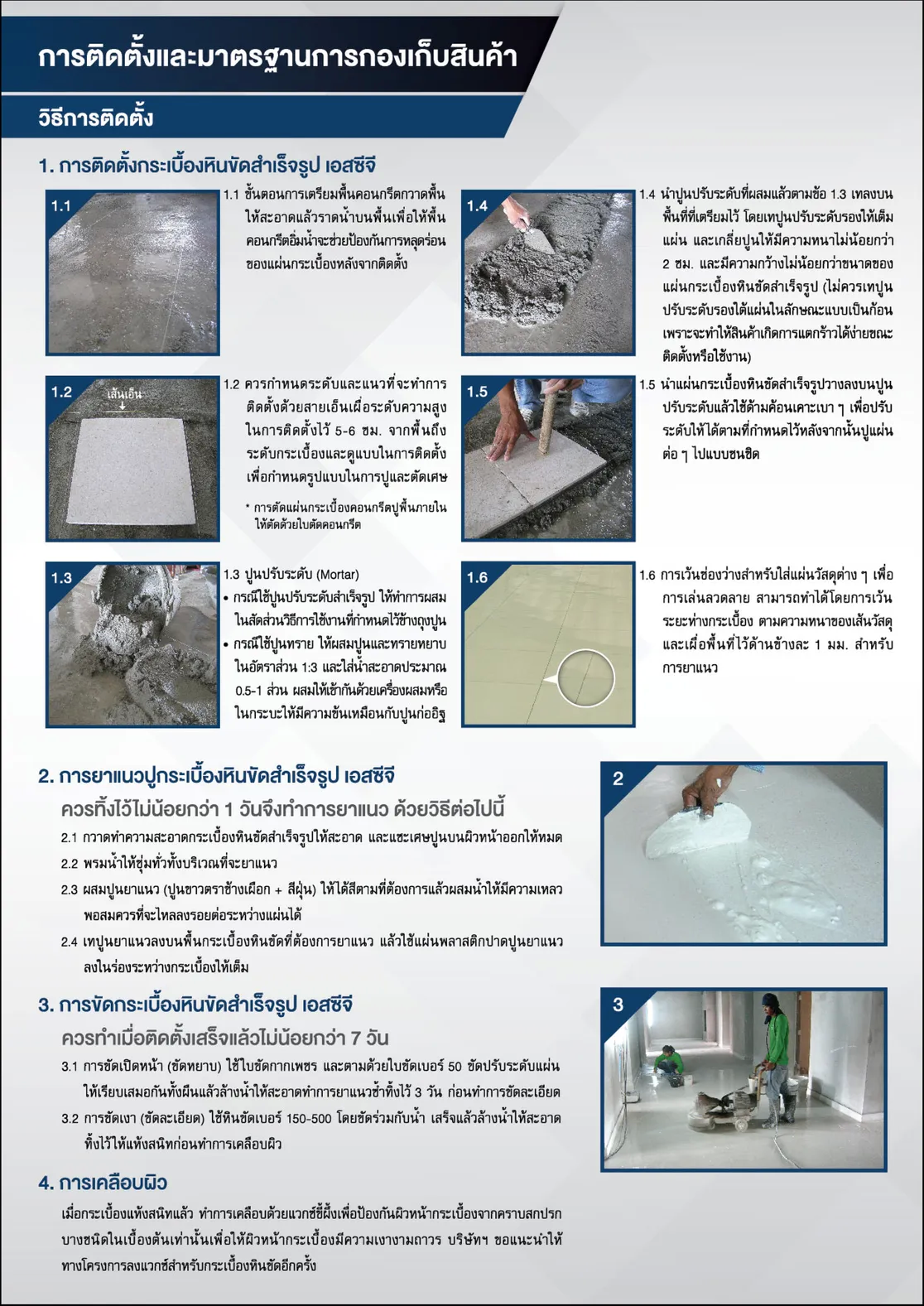

1. การติดตั้งกระเบื้องหินขัดสำเร็จรูป เอสซีจี

1.1 ชั้นตอนการเตรียมพื้นคอนกรีตกวาดพื้นให้สะอาดแล้วราดน้ำบนพื้นเพื่อให้พื้นคอนกรีตอิ่มน้ำ จะช่วยป้องกันการหลุดร่อน
ของแผ่นกระเบื้องหลังจากติดตั้ง

1.2 ควรกำหนดระดับและแนวที่จะทำการ ติดตั้งต้วยสายเอ็นเผื่อระดับความสูง ในการติดตั้งไว้ 5-6 ชม. จากพื้นถึง
ระดับกระเบื้องและดูแบบในการติดตั้งเพื่อกำหนดรูปแบบในการปูและตัดเศษ  * การตัดแผ่นกระเบื้องคอนกรีดปูพื้นกายใน
ให้ตัตด้วยใบตัดคอนกรีต

1.3 ปูนปรับระดับ (Mortar)
ㆍ กรณีใช้ปูนปรับระดับสำเร็จรูป ให้ทำการผสมในสัดส่วนวิธีการไช้งานที่กำหนตไว้ข้างถุงปูน
. กรณีใช้ปูนทราย ให้ผสมปูนและทรายหยาบในอัตราส่วน 13 และใส่น้ำสะอาดประมาณ
0.5-1 ส่วน ผสมให้เข้ากันด้วยครื่องผสมหรือ ในกระบะให้มีความข้นเหมือนกับปูนก่ออิฐ

1.4 นำปูนปรับระดับที่ผสมแล้วตามข้อ 13 เทลงบน พื้นที่ที่เตรียมไว้ โดยเทปูนปรับระดับรองให้เต็ม
แผ่น และเกลี่ยปูนให้มีความหนาไม่น้อยกว่า 2 ซม. และมีความกว้างไม่น้อยกว่าขนาตของ
แผ่นกระเบื้องหินชัดสำเร็จรูป (ไม่ควรเทปูนปรับระดับรองไต้แผ่นในลักษณะแบบเป็นก้อน
เพราะจะทำให้สินค้าเกิดการแตกร้าวได้ง่ายขณะติดตั้งหรือใช้งาน)

1.5 นำแผ่นกระเบื้องหินขัดสำเร็จรูปวางลงบนปูนปรับระดับแล้วใช้ด้ามค้อนเคาะเบา ๆ เพื่อปรับ
ระดับให้ได้ตามที่กำหนดไว้หลังจากนั้นปูแผ่นต่อ ๆ ไปแบบชนชิด

1.6 การเว้นช่องว่างสำหรับใส่แผ่นวัสดุต่าง ๆ เพื่อการเล่นลวดลาย สามารถทำได้โดยการเว้น
ระยะห่างกระเบื้อง ตามความหนาของเส้นวัสดุและเผื่อพื้นที่ไว้ด้านละ 1 มม. สำหรับการยาแนว


2. การยาแนวกระเบื้องหินขัดสำเร็จรูป เอสซีจี

ควรทิ้งไว้ไม่น้อยกว่า 1 วันจึงทำการยาแนว ด้วยวิธีต่อไปนี้

2.1 กวาดทำความสะอาดกระเบื้องหินขัดสำเร็จรูปให้สะอาต และแซะเศษปูนบนผิวหน้าออกให้หมด

2.2 พรมน้ำให้ทั่วทั้งบริเวณที่จะยาแนว

2.3 ผสมปูนยาแนว (ปูนขาวตราช้างผือก + สีฝุ่น) ให้ได้สีตามที่ต้องการแล้วผสมน้ำให้มีความเหลว
พอสมควรที่จะไหลลงรอยต่อระหว่างแผ่นได้

2.4 เทปูนยาแนวลงบนพื้กระเบื้องหินขัดที่ต้องการยาแนว แล้วใช้แผ่นพลาสติกปาดปูนยาแนว
ลงในร่องระหว่างกระเบื้องให้เต็ม


3. การขัดกระเบื้องหินขัดสำเร็จรูป เอสซีจี ควรทำเมื่อติดตั้งเสร็จแล้วไม่น้อยกว่า 7 วัน

3.1 การขัดเปิดหน้า (ขัดหยาบ) ใชใบขัดกากเพชร และตามต้วยใบขัดเบอร์ 50 ขัดปรับระดับแผ่น
ให้เรียบเสมอกันทั้งผืนแล้วลงน้ำล้างให้สะอาดทำการยาแนวซ้ำทั้งไว้ 3 วัน ก่อนทำการชัดละเอียด

3.2 การขัดเงา (ขัดละเอียต) ใช้หินขัดเบอร์ 150-500 โดยขัดร่วมกับน้ำ เสร็จแล้วล้างน้ำให้สะอาต
ทั้งไว้ให้แห้งสนิทก่อนทำการเคลือบผิว

4. การเคลือบผิว
เมื่อกระเบื้องแห้งสนิทแล้ว ทำการเคลื่อบด้วยแวกซ์ชขี้ผึ้งเพื่อป้องกันผิวหน้ากระเบื้องจากคราบสกปรก
บางชนิดเบื้องตันเท่านั้นเพื่อให้ผิวกระเบื้องมีความเงางามถาวร บริษัทรวมซีเมนต์99 ขอแนะนำให้
ทางโครงการลงแวกซ์สำหรับกระเบื้องหินขัดอีกครั้ง

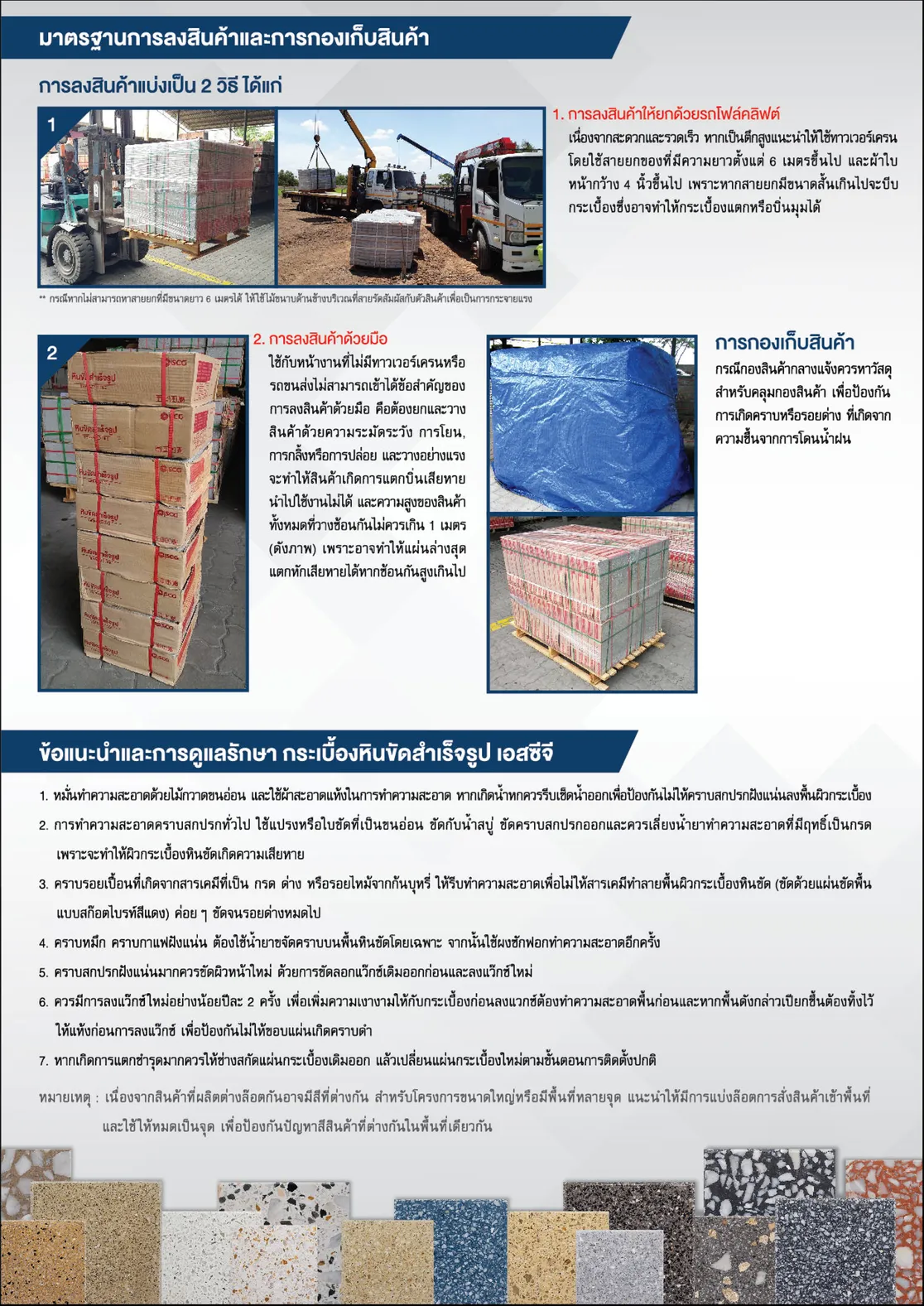

มาตรฐานการลงสินค้าและการกองเก็บสินค้า

การลงสินค้าแบ่งเป็น 2 วิธี ได้แก่

1. การลงสินค้าให้ยกด้วยรถโฟล์คลิฟต์

เนื่องจากสะดวกและรวดเร็ว หากเป็นตึกสูงแนะนำให้ใช้ทาวเวอว์เครนโดยใช้สายยกของที่มีความยาวตั้งแต่ 6 เมตรขึ้นไป และผ้าใบ

หน้ากว้าง 4 นิ้วขึ้นไป เพราะหากสายยกมีขนาดเล็กเกินไปจะบีบ กระเบื้องซึ่งอาจทำให้กระเบื้องแตกหรือบิ่นมุมไต้


2. การลงสินค้าด้วยมือ

ใช้กับหน้งานที่ไม่มีทาวเวอร์เครนหรือ รถขนส่งไม่สามารดเข้าได้ข้อสำคัญของการลงสินค้าตัวยมือ คือต้องยกและวาง

สิ้นค้าด้วยความระมัดระวัง การโยน,การกลิ้งหรือการปล่อย และวางอย่างแรง จะทำให้สินค้าเกิตการแตกบิ่นเสียหาย

นำไปใช้งานไม่ได้ และความสูงของสินค้า ทั้งหมดที่วางซ้อนกันไม่ควรเกิน 1 เมตร (ดังภาพ) เพราะอาจทำให้แผ่นล่างสุด

แตกหักเสียหายได้หากซ้อนกันสูงเกินไปการกองเก็บสินค้า

กรณีกองสินด้ากลางแจ้งควรหาวัสดุ สำหรับคลุมกองสินค้า เพื่อป้องกัน การเกิดคราบหรือรอยต่างๆ ที่เกิดจาก

ความชื้นจากการโดนน้ำฝน
